貯木橋橋梁整備工事(その2)

工事の進捗状況

進捗状況1

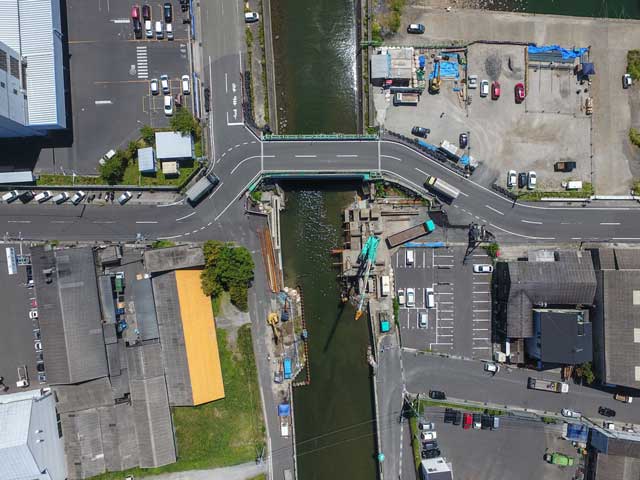

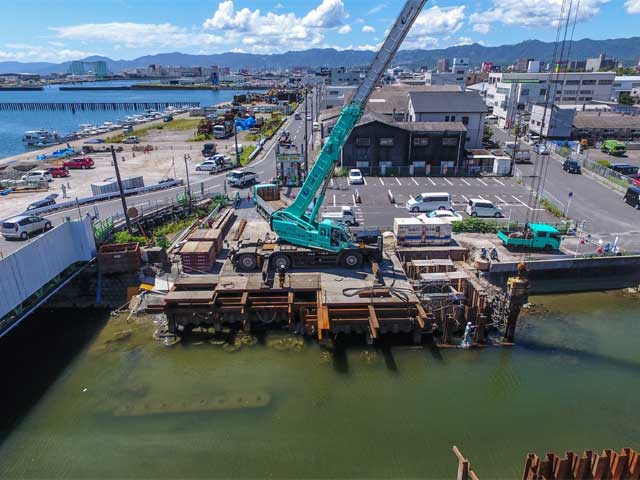

平成28年8月26日撮影 A2橋台工(躯体1ロット完了) 仮設工撤去中

8月出来高 (予定)94% (実施)87.5%

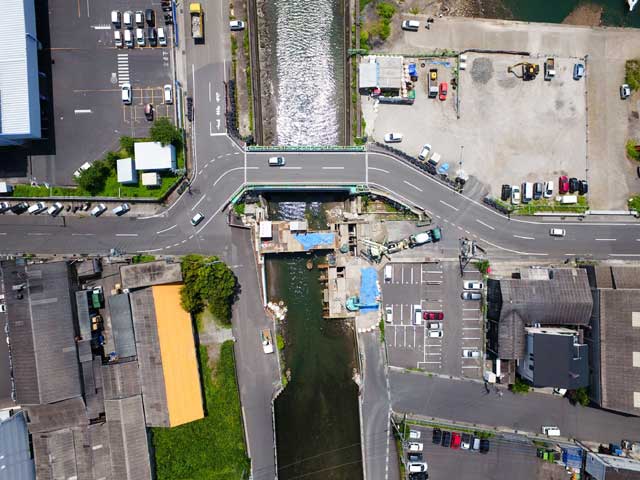

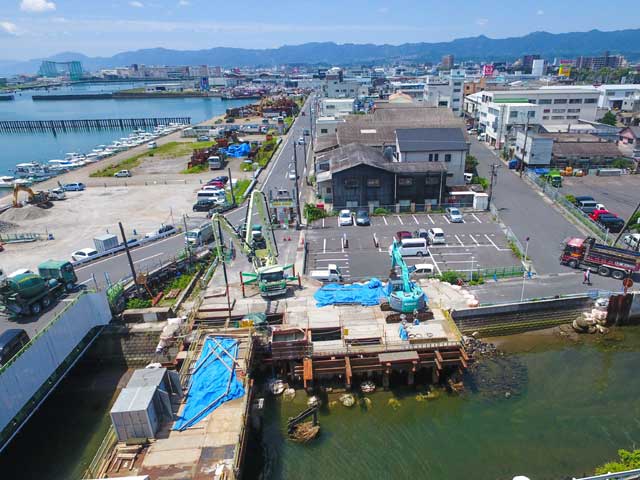

平成28年7月29日撮影
7月出来高 (予定)82.6% (実施)78.3%

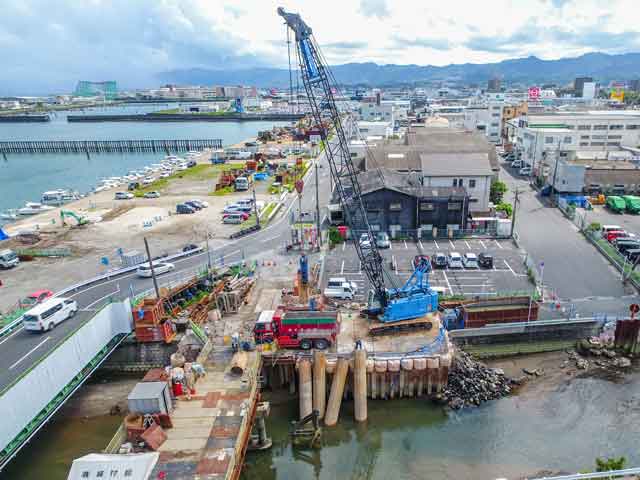

平成28年6月22日撮影

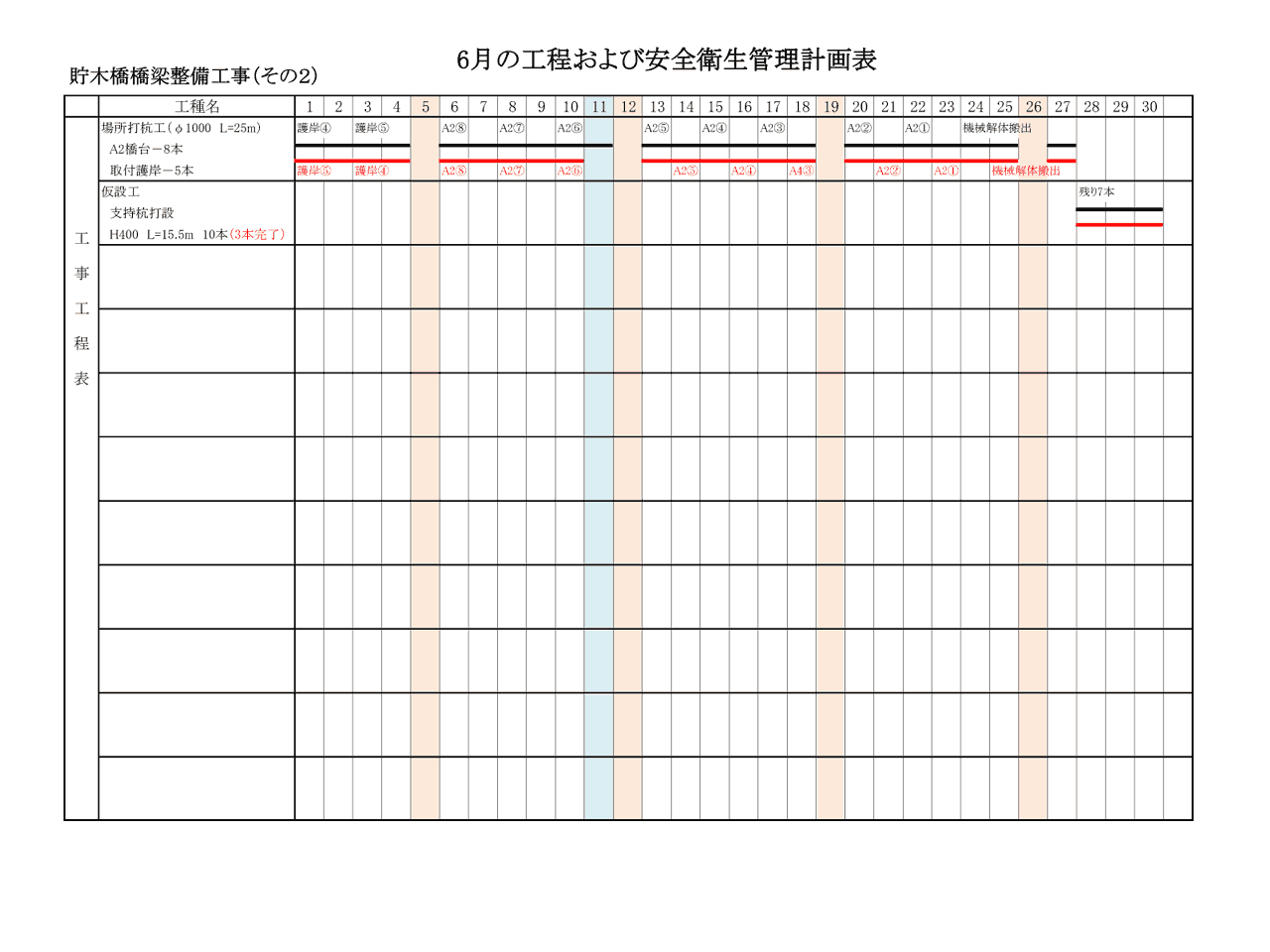

6月出来高 (予定)64.8% (実施)63.8%

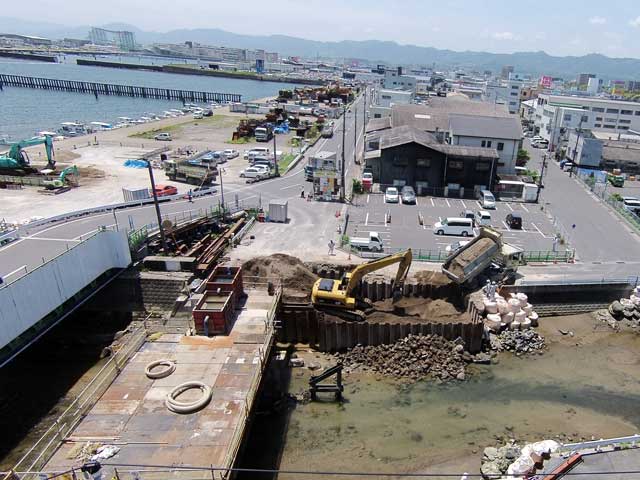

平成28年5月20日撮影 鋼矢板圧入完了 場所打杭準備(仮設盛土)

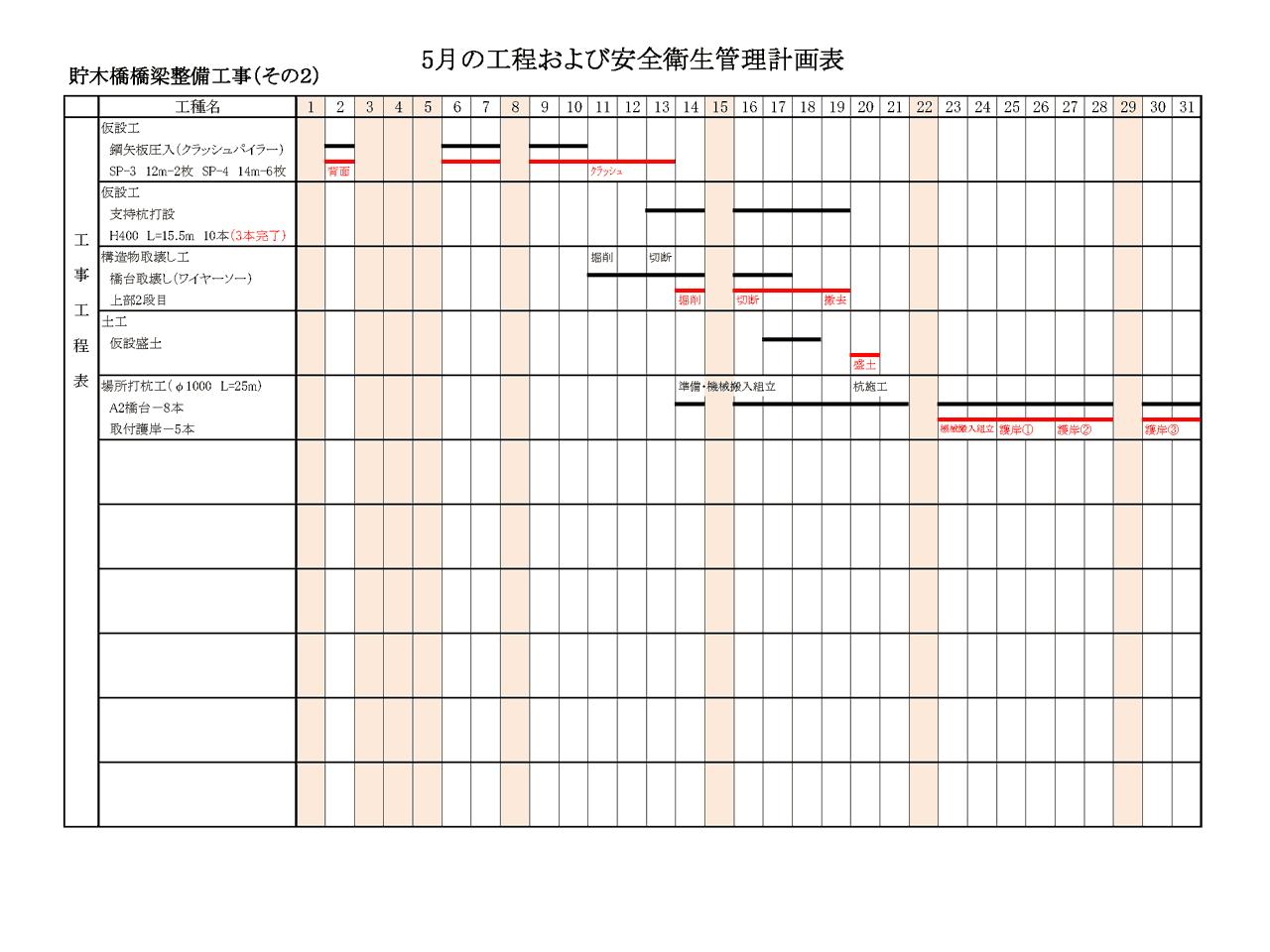

5月出来高 (予定)28.0% (実施)27.6%

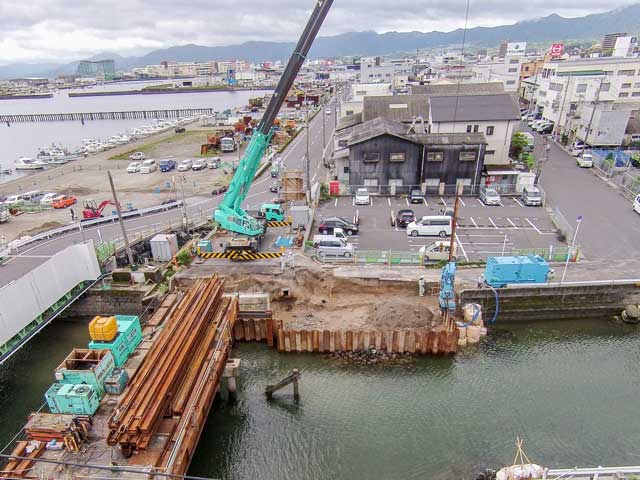

平成28年4月28日撮影 駐車場整備完了 鋼矢板圧入施工中

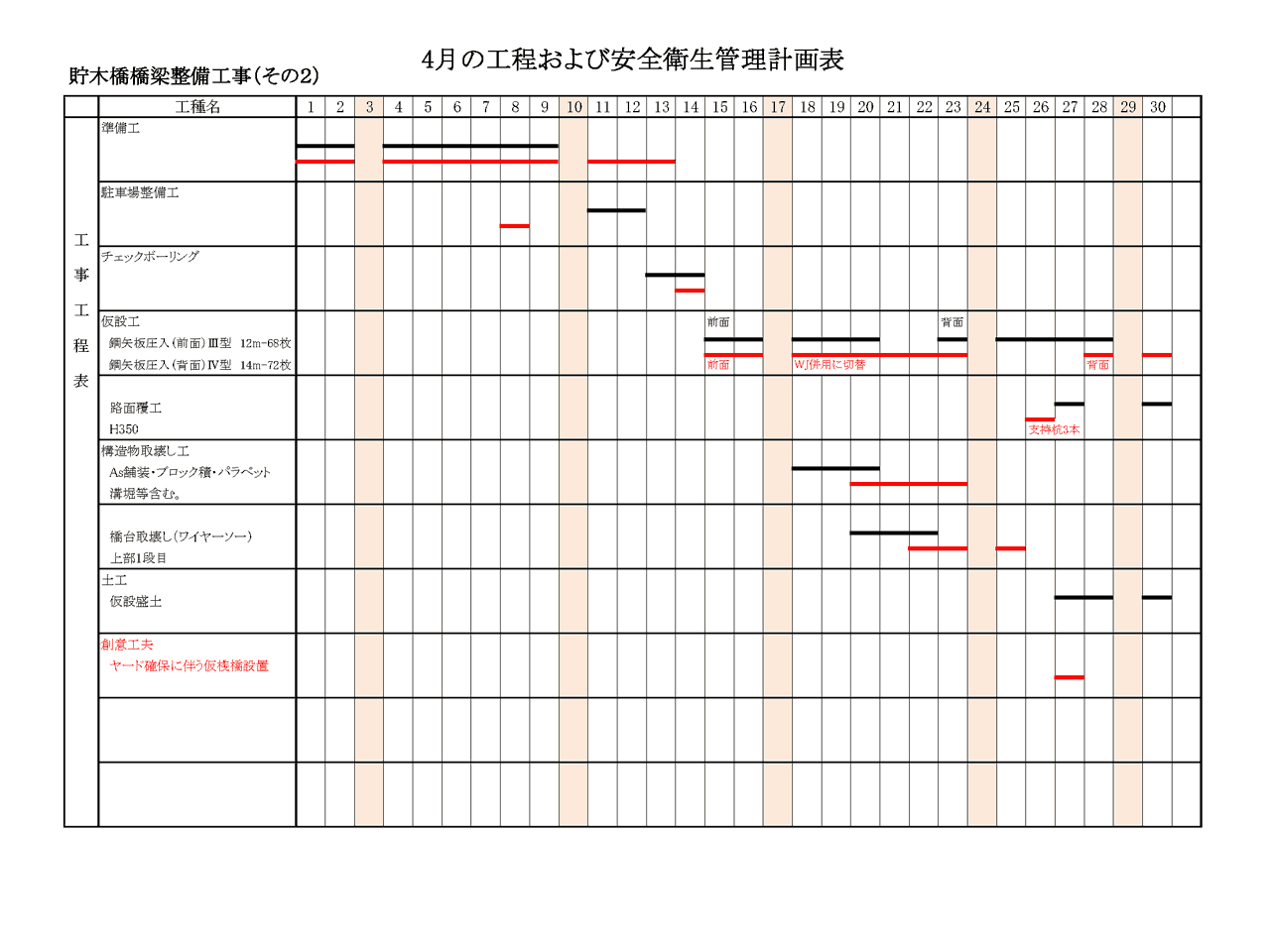

4月出来高(予定)16.2% (実施)13.5%

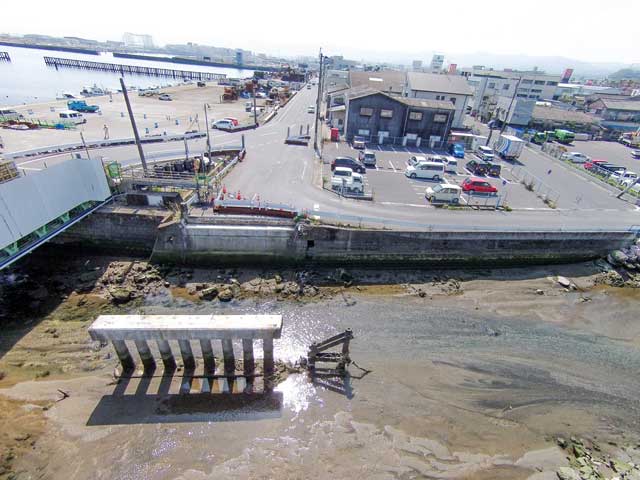

平成28年3月22日撮影 着工前
3月出来高(予定)5.6% (実施)4.8%

▲上へ

進捗状況2

平成28年8月26日撮影 A2橋台工(躯体1ロット完了) 仮設工撤去中

平成28年7月29日撮影 A2橋台工(フーチング)施工(コンクリート打設中)

平成28年6月22日撮影

平成28年5月20日撮影 鋼矢板圧入完了 場所打杭準備(仮設盛土)

平成28年4月28日撮影 駐車場整備完了 鋼矢板圧入施工中

平成28年3月22日撮影 着工前
▲上へ

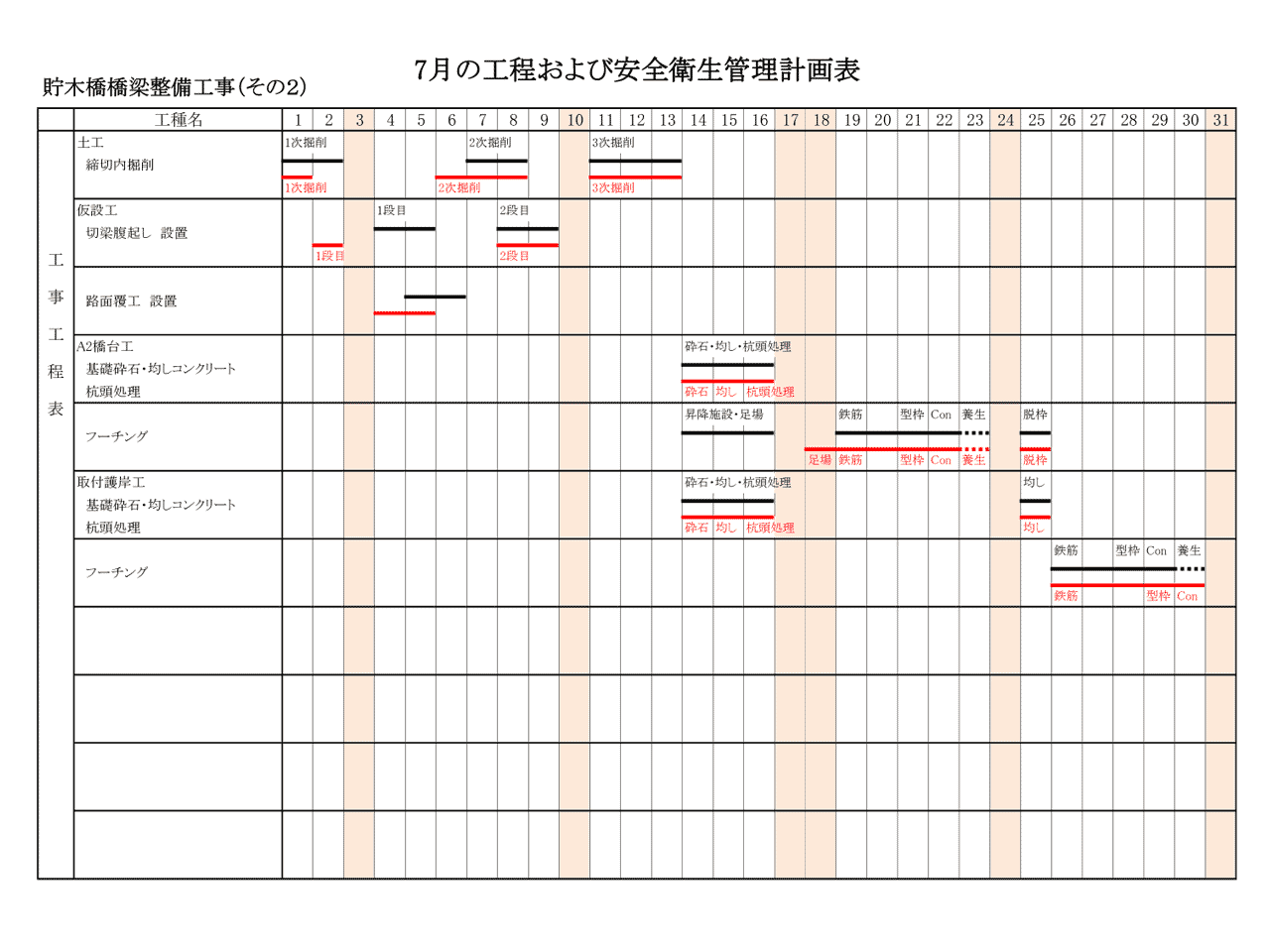

月間工程表

9月の工程および安全衛生管理計画表 8月の工程および安全衛生管理計画表 7月の工程および安全衛生管理計画表 6月の工程および安全衛生管理計画表 5月の工程および安全衛生管理計画表 4月の工程および安全衛生管理計画表
